Bodenplatte

8. Tag: Betonieren der Bodenplatte

Vormittags wurde die zweite Lage Bewehrung und die Aussparung für die Dusche eingebaut.

Alles ist bereit für den Beton.



Die Aussparung für die bodengleiche Duschtasse.

Ab 12h haben wir auf den Beton gewartet. Um 14:30h ist endlich die Pumpe gekommen und kurz danach auch die zwei LKW mit 19t Beton.

Passt doch! 😉


Der erste Beton wird in die Plate gepumt.

Permanent wird per Laser die Höhe kontrolrolliert.


Sobald der Boton betreten werden konnte wurde er geglättet.


Die fertige Platte am Sonntag! 🙂


Kategorien
Bodenplatte

7. Tag: Einbau der Fußbodenheizung und Bewehrung



Die Fußbodenheizung liegt und die erste Lage Stahl auch.



Im HWR steht der Heizkreisverteiler nebst Zuleitung.



Kategorien
Bodenplatte

6. Tag: jede Menge Dämmung



Morgens wird noch weiteres Dämmaterial angeliefert.

Kategorien
Bodenplatte

5. Tag: Baustart der Klimabodenplatte

Am Dienstag haben zwei Mitarbeiter der Firma Floortech begonnen das Feinplanum zu erstellen. Das erste Material  wurde ebenfalls angeliefert.

Die Randelemente mit Dämmung und Faserzementplatten.







Das Feinplanum wurde erstellt.



Der Verlegungsplan der Randelemente.
Kategorien
Erdarbeiten

kleine Baupause diese Woche

Diese Woche passiert eigentlich nix. ? Am 22.6. geht es mit der Bodenplatte weiter.

Nur der Fundamenterder wurde heute noch an die richtige Stelle verlegt. ?

Der Erder und die Leerrohre für die Versorgungsleitungen und Stromkabel nach draußen.
Kategorien
Erdarbeiten

4. Tag: Grundleitungen eingraben

Ab 7h hat die Firma Aqua-Heat mit dem Verlegen der Leitungen unter der Bodenplatte begonnen.

die Abwasserleitungen werden eingemessen



Rechts ist das Badezimmer, Links der HWR



im Vordergrund der Küchenabfluss



Kategorien
Erdarbeiten

3. Tag:

Vor der Arbeit war ich noch schnell auf der Baustelle und hab mich nach der Lage erkundigt. ☀️?

die Sonne scheint und der erste Sand wurde bereits um 7h geliefert

Das Planum ist bereit für die Bodenplatte. Leider hat sich der Termin um eine Woche verschoben. Aber das ist nicht so schlimm, es bleibt genug Zeit für den Zement bis am 7.7. das Haus geliefert wird.



fertig!





Kategorien
Erdarbeiten

2. Tag: jede Menge Sand

Zunächst wurde heute die zweite Hälfte der Grube ausgehoben, der Fundamenterder, ein Geotextil Vlies, die Drainage und der Sand eingebaut.



es ist eine 12x12m große Sandkiste



die Halfte vom Sand ist eingebaut, morgen kommt der Rest





der Aushub wurde bereits gut verteilt



Kategorien
Erdarbeiten

9.6.2015 – 1. Tag: nun wird gebuddelt

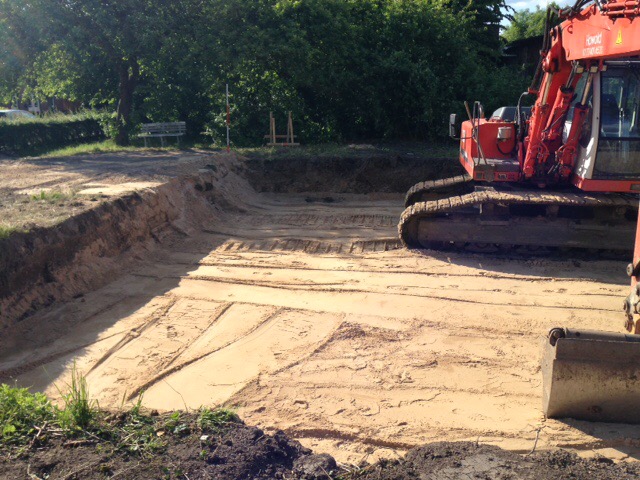

Endlich geht es richtig los. Der Bagger hebt die Baugrube aus und es wird eine Baustraße angelegt.

Die Grube ist an der Straße ca. 1,40m tief. Unter die Bodenplatte kommen 1m Sand mit Drainage für ein frostsicheres Fundament.
